(FDI Việt Nam) – Cụm dự án đường dây 220kV Tương Dương – Đô Lương và Đô Lương – Nam Cấm đóng vai trò then chốt trong việc đảm bảo an ninh năng lượng cho tỉnh Nghệ An và phục vụ chiến lược nhập khẩu điện từ Lào. Các hạng mục của dự án hiện đang được đẩy nhanh tiến độ thi công để kịp đưa vào vận hành.

CỤM DỰ ÁN TRUYỀN TẢI ĐIỆN CÒN TIỀM ẨN NHIỀU VƯỚNG MẮC MẶT BẰNG
Dự án đường dây 220kV Tương Dương – Đô Lương được triển khai trên địa bàn các huyện Tương Dương, Con Cuông, Anh Sơn, Thanh Chương và Đô Lương của tỉnh Nghệ An, với chiều dài hơn 80 km, gồm 2 mạch, nối từ trạm biến áp 220kV Tương Dương đến trạm biến áp 220kV Đô Lương.
Tính đến thời điểm hiện tại, các địa phương đã bàn giao mặt bằng cho 186/191 vị trí móng và 75/191 khoảng cột hành lang tuyến. Công tác thi công đã hoàn thành đào đúc móng tại 178 vị trí, lắp dựng 167 vị trí cột và kéo dây được 13/57 khoảng néo.
Tuy nhiên, dự án vẫn đang gặp một số khó khăn trong công tác giải phóng mặt bằng tại một số huyện trên địa bàn tỉnh Nghệ An. Điều này đòi hỏi sự phối hợp chặt chẽ và kịp thời giữa các cấp, ngành liên quan nhằm tháo gỡ vướng mắc, đảm bảo tiến độ thi công đúng kế hoạch đề ra.
Song song đó, dự án đường dây 220kV Đô Lương – Nam Cấm được triển khai qua các huyện Đô Lương, Nghi Lộc và Hưng Nguyên (tỉnh Nghệ An), với quy mô xây dựng hai mạch đường dây 220kV từ TBA 220kV Đô Lương đến TBA 220kV Nam Cấm, có tổng chiều dài khoảng 37 km.
Trong phạm vi dự án còn bao gồm phần mở rộng tại trạm biến áp 220kV Đô Lương, với việc lắp đặt thiết bị cho hai ngăn lộ 220kV hiện hữu, đồng thời kết nối hệ thống thông tin phục vụ vận hành đường dây 220kV Đô Lương – Nam Cấm.
Đến nay đã vận động có mặt bằng để thi công 90/106 vị trí móng, 73/106 khoảng cột hành lang tuyến và đang tiếp tục vận động bàn giao hành lang tuyến. Về tiến độ thi công, đến nay dự án đã đào đúc xong 82 vị trí móng, dựng cột được 25 vị trí, đang dựng 4 vị trí.
Hiện nay, trong 16 vị trí chưa bàn giao mặt bằng có đến 10 vị trí trùng tuyến với đường dây 110kV và 06 vị trí đất rừng phòng hộ đang là lực cản về tiến độ dự án.
Lãnh đạo Ban QLDA các công trình điện miền Trung (CPMB), đơn vị được giao quản lý điều hành dự án cho biết: Về tiến độ tổng thể, hiện nay cụm dự án này đang bám sát tiến độ đề ra, các nhà thầu trên công trường cũng đang huy động tối đa lực lượng để thi công.

Tuy nhiên, thách thức lớn nhất hiện nay của cụm dự án truyền tải điện vẫn nằm ở công tác giải phóng mặt bằng – yếu tố then chốt thuộc thẩm quyền của chính quyền địa phương.
Trong đó, dự án đường dây 220kV Tương Dương – Đô Lương, CPMB kiến nghị tỉnh Nghệ An chỉ đạo các huyện Con Cuông, Anh Sơn, Thanh Chương, Đô Lương hoàn thiện hồ sơ phê duyệt phương án bồi thường, chi trả tiền cho dân bàn giao mặt bằng dứt điểm phần móng trước ngày 15/6/2025.
Phần hành lang tuyến trước ngày ngày 20/6/2025.Tập trung giải quyết vướng mắc các vị trí móng còn lại để bàn giao mặt bằng thi công trước 15/6/2025.
Với dự án đường dây 220kV Đô Lương – Nam Cấm, CPMB tiếp tục phối hợp chặt chẽ với Hội đồng bồi thường – giải phóng mặt bằng (BT-GPMB) và UBND các xã liên quan để tổ chức họp dân, tuyên truyền về chủ trương đầu tư, chính sách bồi thường, hỗ trợ GPMB theo đúng quy định. Đồng thời, đơn vị đang tích cực hoàn thiện báo cáo xác minh nguồn gốc đất, vận động người dân đồng thuận nhận tiền bồi thường và sớm bàn giao mặt bằng cho đơn vị thi công triển khai dự án theo đúng tiến độ.
NỖ LỰC ĐỂ HOÀN THÀNH DỰ ÁN

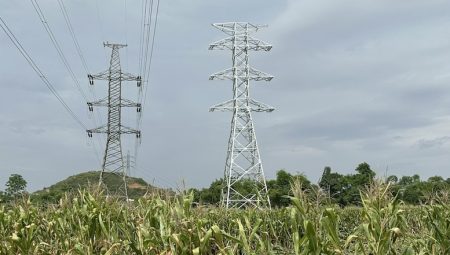

Tại buổi kiểm tra công trường mới đây, Tổng giám đốc Tổng công ty Truyền tải điện Quốc gia (EVNNPT) – ông Phạm Lê Phú – đã ghi nhận và đánh giá cao những nỗ lực của Ban Quản lý dự án các công trình điện miền Trung (CPMB) cùng các đơn vị liên quan trong việc đẩy nhanh tiến độ thi công ngay sau lễ khởi công. Đến thời điểm hiện tại, tiến độ triển khai các hạng mục vẫn đang bám sát kế hoạch điều hành đã đề ra của Tổng công ty.
Ông Phú đồng thời nhấn mạnh tầm quan trọng đặc biệt của cụm dự án truyền tải điện này trong việc đảm bảo khả năng giải tỏa công suất từ các nhà máy thủy điện lớn như Nậm Mô tại Lào, Thủy điện Mỹ Lý, Nậm Mô 1 cùng nhiều nhà máy thủy điện vừa và nhỏ khác trong khu vực. Thông qua trạm biến áp 220kV Tương Dương, nguồn điện từ các dự án này sẽ được truyền tải ổn định vào hệ thống điện quốc gia.
Theo Tổng giám đốc EVNNPT Phạm Lê Phú, cụm dự án truyền tải điện không chỉ góp phần giải tỏa công suất các nguồn điện từ Lào và khu vực Tây Nghệ An, mà còn đóng vai trò quan trọng trong việc tăng cường độ tin cậy cung cấp điện cho phụ tải đang ngày càng phát triển tại tỉnh Nghệ An. Đồng thời, dự án cũng giúp củng cố liên kết lưới điện trong khu vực, đảm bảo cung cấp điện ổn định cho miền Trung – nơi đang và sẽ tập trung nhiều khu công nghiệp trọng điểm của tỉnh.
Ông Phú nhấn mạnh, dự án có ý nghĩa đặc biệt trong thúc đẩy phát triển kinh tế – xã hội địa phương, nhất là trong bối cảnh Nghệ An đang đẩy mạnh thu hút đầu tư và phát triển các khu kinh tế trọng điểm.
Để đảm bảo tiến độ thi công, Tổng giám đốc EVNNPT yêu cầu Ban Quản lý dự án các công trình điện miền Trung (CPMB) cần tiếp tục phối hợp chặt chẽ với các sở, ngành và chính quyền địa phương tỉnh Nghệ An nhằm nhanh chóng tháo gỡ các vướng mắc còn tồn tại trong công tác giải phóng mặt bằng.
Ông cũng lưu ý việc đẩy mạnh công tác tuyên truyền, vận động, đặc biệt phối hợp hiệu quả với các tổ chức đoàn thể chính trị, giáo xứ và giáo phận trên địa bàn, trong đó tập trung vào việc vận động các hộ dân thuộc giáo xứ Bột Đà, xã Đà Sơn, huyện Đô Lương, sớm đồng thuận bàn giao mặt bằng tại vị trí móng số 169 để đảm bảo tiến độ chung của dự án.
Trong trường hợp đã tính đúng, tính đủ theo quy định, kể cả công tác đền bù phục vụ thi công nhưng các hộ dân vẫn không hợp tác, cản trở,… CPMB cần kiến nghị UBND tỉnh Nghệ An, huyện Đô Lương có các giải pháp quyết liệt để bàn giao mặt bằng theo kế hoạch.
Tổng giám đốc EVNNPT yêu cầu các đơn vị thi công nhanh chóng bổ sung nguồn lực, triển khai song song các hạng mục như đào đúc móng, lắp dựng cột và kéo dây nhằm đẩy nhanh tiến độ thực hiện dự án. Đồng thời, các đơn vị cần tiếp tục phối hợp chặt chẽ với CPMB để vận động người dân bàn giao mặt bằng tại các vị trí móng còn vướng mắc, đảm bảo mặt bằng “sạch” phục vụ thi công liên tục, không bị gián đoạn.
Về phía CPMB, lãnh đạo EVNNPT chỉ đạo tiếp tục tăng cường phối hợp với các sở, ngành và chính quyền tỉnh Nghệ An trong quá trình thực hiện thủ tục chuyển đổi mục đích sử dụng rừng – một trong những yếu tố then chốt ảnh hưởng đến tiến độ toàn dự án.
Bên cạnh đó, ông cũng yêu cầu các nhà thầu cung cấp vật tư, đặc biệt là cột thép, khẩn trương vận chuyển đến công trường, đảm bảo vật tư sẵn sàng ngay sau khi móng được hoàn thiện để triển khai lắp dựng kịp thời, không gây chậm trễ. Mục tiêu là hoàn thành đồng bộ cả hai dự án đường dây 220kV Tương Dương – Đô Lương và Đô Lương – Nam Cấm đúng tiến độ đã đề ra.
Nguồn: Báo Chính phủ
